LẮP ĐẶT THÀNH CÔNG DẦM CHÍNH LÒ HƠI TỔ MÁY SỐ 1 NHÀ MÁY NHIỆT ĐIỆN SÔNG HẬU 1

Ngày đăng: 13/12/2016

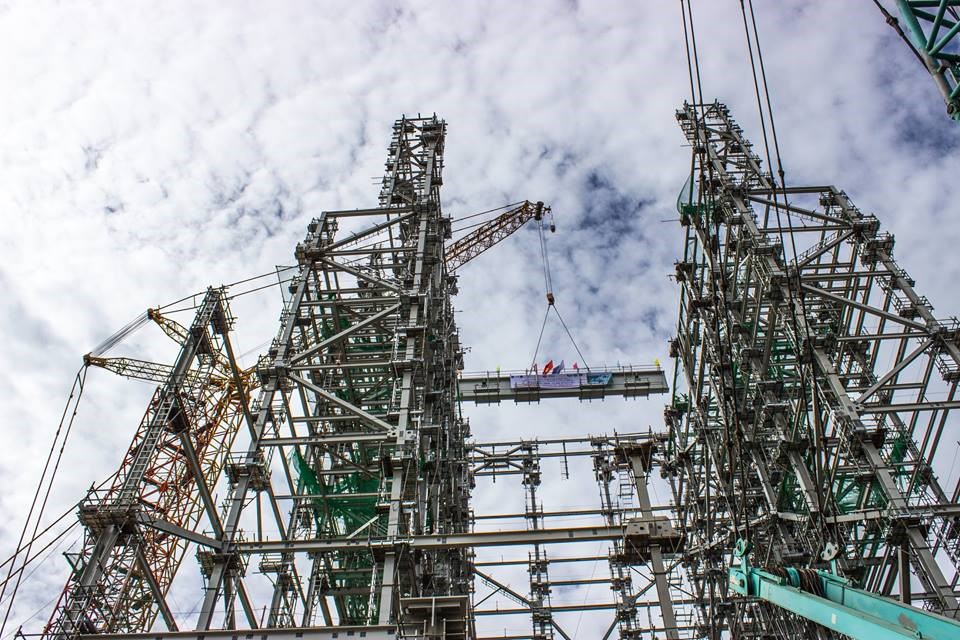

Ngày 29 tháng 12 năm 2016, tại dự án Nhà máy nhiệt điện Sông Hậu 1, ấp Phú Xuân, thị trấn Mái Dầm, huyện Châu Thành, tỉnh Hậu Giang, Đội công trình số 6 - Công ty cổ phần Lilama 18 đã tiến hành lắp đặt dầm chính cho hạng mục lò hơi tổ máy số 1 của Nhà máy.

    Tổng cộng 04 tổ hợp dầm chính trọng lượng từ 45 đến 64 tấn đã được lắp đặt thành công, an toàn và chính xác ở độ cao 79m. Đây là mốc thi công quan trọng, đánh dấu sự kết thúc cho toàn bộ quá trình lắp đặt kết cấu thép để chuyển sang giai đoạn lắp đặt thiết bị áp lực của lò hơi.





    Lò hơi tổ máy số 1 của dự án là loại lò hơi siêu tới hạn (super critical), công suất 600 MW, do Công ty cổ phần Lilama 18 trực tiếp thi công lắp đặt. Nhà thầu thiết kế, cung cấp là nhà thầu Doosan. Thi công từ ngày 30/07/2016 đến nay, Lilama 18 đã hoàn thành gần 4000 tấn thiết bị trên tổng số 18.000 tấn thiết bị lò hơi.

    Lò hơi số 1, Nhà máy nhiệt điện Sông Hậu 1 cũng là một trong bốn lò hơi loại 600 MW đang được thi công bởi bàn tay người thợ Lilama 18 trên khắp mọi miền của đất nước từ Thái Bình 2, Vĩnh Tân 4 cho đến Duyên Hải 3 mở rộng… đã góp phần khẳng định uy tín và thương hiệu của Lilama 18 trong lĩnh vực lắp đặt lò hơi công suất lớn tại Việt Nam.

    Dự án Nhà máy Nhiệt điện Sông Hậu 1 là dự án trọng điểm quốc gia, khởi công vào tháng 5/2015, với công suất 2x600 MW do Tập đoàn Dầu khí làm chủ đầu tư, Tổng công ty Lắp máy Việt Nam là tổng thầu EPC. Dự kiến sau khi hoàn thành và đưa vào vận hành từ năm 2019, Nhà máy sẽ góp phần đảm bảo an ninh năng lượng quốc gia và phát triển kinh tế khu vực Đồng bằng song Cửu Long nói chung, tỉnh Hậu Giang nói riêng.
